连云港港徐圩港区一期工程原料堆场一区基础设施工程

本工程位于连云港港徐圩港区(一期)区域用海北区,海州湾埒子口以北至小丁港之间海岸,在海滨大道东、港区纵三路北(原规划一路)、横一路西,该区域现状已形成陆域。

地勘察深度范围内,地基土按照成因年代可分为3个大层,按岩性和物理力学性质可进一步划分为4个亚层:①吹填土(Q4m1):灰色,饱和,流塑,土质较均匀、光滑细腻,含水率高,系吹填而成,岩芯不成形,顶部30cm左右为风干的硬壳层、呈软塑~可塑状,表面见较多钙质结核、粉土团块、贝克碎屑。②淤泥(Q4m):灰色、黄灰色,饱和,流塑;土质均匀、光滑细腻,局部夹杂1~3mm的粉土微小薄层。该层连续分布,层顶高程-2.48~3.69m,层厚17m。③1粉质粘土(Q4a1+p1):灰黄色,可塑;土质不均,切面稍有光泽,局部夹粉土薄层,层顶见较多5~30mm的钙质结核。该层分布连续,层厚变化较大,与③2粉土层呈互层状,层顶高程-21.60~-14.7m,层厚1~4m。③2粉土(Q4a1+p1):灰黄色,湿,中密~密实,局部稍密,土质较均,摇震反应中等,局部粘粒含量高、夹粉质粘土薄层,见少量10mm左右的钙质结核。该层连续分布,层顶高程-16.87~-14.07m,所有钻孔均未揭穿。

合同文件要求总工期为11个月,从发出中标通知书10天后起算,收到中标通知书后30日历天内提交初步设计文件资料,收到中标通知书后40日历天提交施工图设计文件资料。合同工期2015年1月8日~2015年12月8日。

施工质量符合设计图纸及国家有关标准规范要求,工程质量达到国家及行业现行施工验收规范合格标准。满足设计及有关规范要求,一次性验收合格。经软基处理后的地坪标高要求达到+6.80m(工后残余沉降小于30cm),表层承载力特征值不小于80kPa。

本工程采用深浅层二次处理工艺,机械打设防淤堵型塑料排水板,平面间距0.8m,浅层施工深度5.0m,深层施工深度22.5m。浅层处理首先在吹填泥面上铺设编织布、打设排水板(打设深度5m)、布设管网系统、铺设编织布、无纺布、铺设密封膜、抽真空50天。深层处理首先打设排水板(打设深度22.5m)、布设管网系统、埋设增压管、铺设编织布、无纺布、铺设密封膜、抽真空90天。

处理结果:1、静载试验满足设计要求;2、土体固结度满足设计要求;3、土体表层沉降量大;4、工后沉降量满足设计要求。

真空预压期平均沉降量为2.47m,第十、十一周由于增压作用,表层呈明显下沉趋势,用双曲线法计算固结度达87%。

 Asaoka法拟合曲线

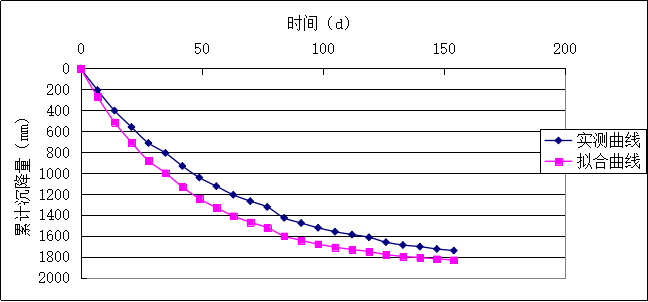

 实测沉降速率平均值~加载过程曲线

利用该法推算最终沉降量S为190cm,减去目前沉降量St=174cm,即为预测残余沉降量S3=16cm,设计残余沉降量S0=20cm,S3S0满足设计要求。
