连云港港旗台作业区液体散货泊位铁路专用线(一期)路基工程
本工程位于连云港旗台作业区,北侧为30万吨航道(连云港区)及相应码头泊位,南侧为旗台山与南防波堤。液体化工围堰、旗台港区围堤、南防波堤为本工程围护建筑。
本工程路基处理总面积为94043.7平方米,真空预压地基处理共分为4个区:1区、2区、3区、小区。真空预压1区采用防淤堵板增压式真空预压方案,抽真空采用大泵不倒翁集水井技术,面积为25996.5平方米;真空预压2区、3区与小区采用防淤堵板直排式真空预压方案,抽真空采用普通射流泵,面积为68047.2平方米。
根据江苏省水文地质工程地质勘察院的地勘资料,本工程的地基土为Q4后期沉积土和近期人工吹填土,主要土层有流泥、淤泥及粉质粘土等。这种土由于沉积历史较短,具有含水率高、压缩性大、强度低、透水性差的特点,同时地基土在自重作用下未达到完全固结,处于欠固结状态。

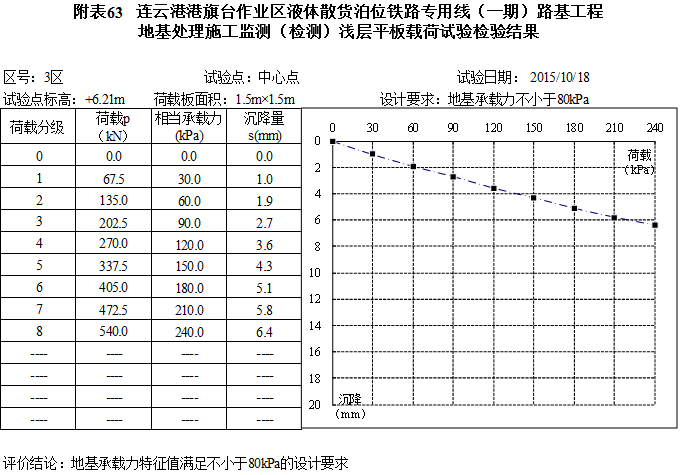

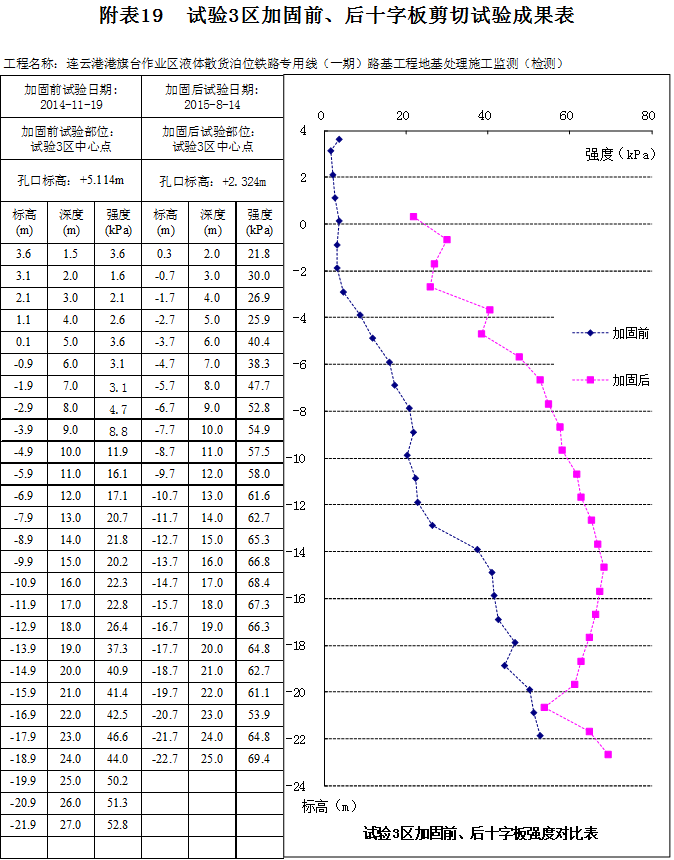

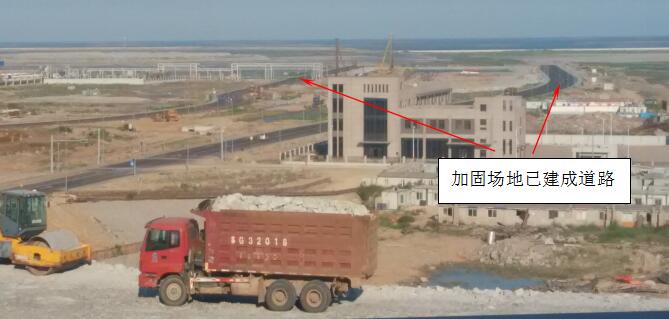

处理结果:1、固结度均满足设计要求;2、加固前后现场十字板剪切强度,各加固土层的抗剪强度均有所提高。主要加固土层十字板抗剪强度由加固前1.0kPa~64.8kPa增到加固后20.4kPa~71.5kPa。3、土体静载试验满足设计要求,工后沉降三年小于5cm。
插板期间 | 预压期 | 施工期间总沉降(mm) | 卸载时 | 综合固结度 | 备注 | |
558 | 2093 | 2651 | 1.9 | 86.8 | -- | |
2区 | 615 | 2615 | 3230 | 1.8 | 86.2 | -- |
3区 | 480 | 2373 | 2853 | 1.8 | 86.1 | -- |
试验1区 | 552 | 2377 | 2929 | 1.7 | 86.2 | -- |
试验2区 | 657 | 2900 | 3557 | 1.8 | 86.0 | -- |
试验3区 | 739 | 2926 | 3665 | 1.7 | 89.5 | -- |
